Pukotina u zidu može izgledati kao sitan trag u boji, ali može biti i znak da se nešto promenilo u podlozi, zidu ili uslovima u prostoru. Zato je razumljivo što vlasnik stana ili kuće često ne zna da li je dovoljna manja popravka ili prvo treba organizovati pregled.
Pre gletovanja ili krečenja, važno je sagledati gde se pukotina nalazi, kako izgleda, da li se menja i da li je prate vlaga, deformacije ili ponavljanje nakon ranije obrade. Pukotina sama po sebi nije dijagnoza. Tek kada se utvrdi verovatni uzrok i stanje zida, može se bezbedno planirati odgovarajući sledeći korak, a kod sumnje na problem konstrukcije i stručna, po potrebi statička procena.

01Zašto nastaju pukotine u zidovima
Pukotine mogu nastati iz različitih razloga, a njihov izgled nije dovoljan da se uzrok pouzdano odredi na prvi pogled. Kod objekata se vremenom mogu javiti sleganje i pomeranja konstrukcije ili podloge. Materijali takođe reaguju na promene temperature: šire se i skupljaju, naročito na mestima gde se susreću različiti slojevi i materijali.
Nekada je promena ograničena na završnu obradu zida, na primer na spoj dve različite površine. U drugim situacijama pukotina može pratiti kretanje podloge. Zbog toga nije dobro birati način popravke samo prema tome da li je trag tanak, ravan ili vizuelno upadljiv. Položaj pukotine, njena veza sa uglovima, otvorima i spojevima, kao i to da li se vremenom menja, daju važniji kontekst.
Vlaga je još jedan čest faktor koji zahteva pažnju. Može nastati zbog prodora vode spolja, curenja instalacija, kondenzacije ili zadržavanja vode u određenoj zoni objekta. Ako je vlaga aktivna, prioritet je pronalaženje i otklanjanje njenog izvora. Zatvaranje vidljivog oštećenja bez rešavanja prodora ili zadržavanja vode može dati samo prividan, kratkotrajan rezultat.
Vlaga kao uzrok i prepreka trajnoj popravci
Vlažna podloga može otežati vezivanje narednih slojeva i uticati na stabilnost obnovljene površine. Zato pukotina uz fleke, ljuštenje boje, buđ, ustajao miris ili stalno hladnu i vlažnu zonu ne treba da se posmatra odvojeno od problema sa vlagom.
Pre pregleda zabeležite gde se ovi znaci pojavljuju i da li se menjaju posle kiše, korišćenja kupatila, grejne sezone ili određenog događaja, poput curenja. Takve informacije ne služe za samostalno postavljanje dijagnoze, ali pomažu da se tokom pregleda sagleda mogući odnos između vlage i pukotine. Redosled radova tada zavisi od nalaza: najpre se rešava uzrok vode ili zadržavanja vlage, a tek potom planira obnova oštećene zone.
02Kako pregledati pukotinu pre bilo kakve popravke

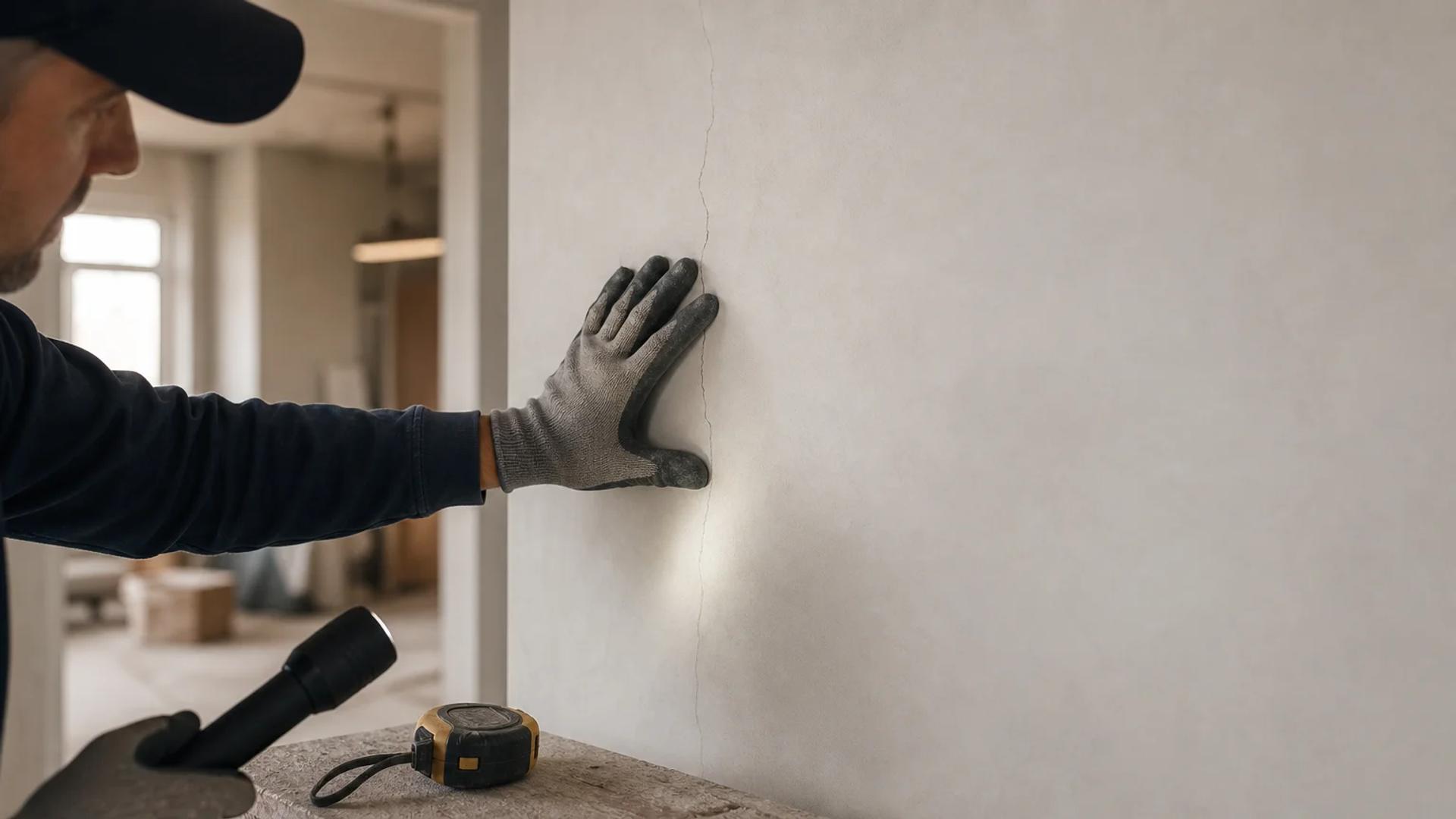

Početni pregled ne znači da treba sami da procenjujete stanje konstrukcije. Njegova svrha je da sačuvate jasnu sliku zatečenog stanja pre nego što pukotinu prekrije boja ili nameštaj. Zapišite u kojoj prostoriji se nalazi, da li je na zidu ili plafonu i da li je blizu prozora, vrata, ugla prostorije, spoja zida i plafona ili mesta na kojem se susreću različiti materijali.
Korisno je zabeležiti smer pukotine: da li ide vodoravno, uspravno, ukoso ili se grana. Obratite pažnju i na približnu širinu, vidljivu dubinu i dužinu, bez oslanjanja na univerzalne brojčane granice. Važno je i da li se pukotina pojavila iznenada, da li se produžava ili širi i da li je već ranije popravljana pa se vratila.
Napravite fotografije izbliza i iz veće udaljenosti, tako da se vidi položaj u prostoriji. Ponovite fotografisanje iz istog ugla ako primetite promenu. Uz fotografije, zabeležite datum i sve što je prethodilo pojavi ili promeni, na primer radove u objektu, curenje, duži period vlage ili promenu na vratima i prozorima.
Ovakav pregled usmerava sledeću odluku. Ako je stanje ograničeno na završnu površinu i nema znakova aktivnog uzroka, dalji radovi mogu biti manjeg obima. Ako postoje vlaga, ponavljanje ili moguća pomeranja podloge, najpre treba razjasniti uzrok. Kada nalaz ukazuje na mogući ozbiljniji problem, stručna procena dolazi pre bilo kakvog zatvaranja pukotine.
Znakovi koje ne treba samo prekriti bojom
Zastanite sa kozmetičkim radovima ako primetite da pukotina menja veličinu ili pravac, produžava se, ponovo se javlja nakon ranije popravke ili se nalazi uz vrata i prozore. Dodatnu proveru zaslužuju i pukotine koje su povezane sa vidljivim deformacijama površine, kao i one uz koje vrata ili prozori počinju neuobičajeno da zapinju.
Ovi znaci ne potvrđuju sami po sebi uzrok niti znače da je svaki slučaj konstruktivni problem. Ipak, oni su dovoljan razlog da se pukotina ne svede na običan molerski nedostatak. Ozbiljnost se procenjuje prema celokupnom stanju objekta i nalazu na licu mesta, a ne prema jednom izolovanom detalju ili unapred zadatom pragu širine.
03Površinska pukotina ili mogući konstruktivni problem?
Manje pukotine u završnoj obradi zida mogu imati drugačiji značaj od pukotina koje prate kretanje podloge ili konstrukcije. Razlika se ne utvrđuje samo gledanjem površine. Potrebno je sagledati mesto na kojem su nastale, da li se ponavljaju, da li se šire i postoje li prateće promene na zidu, plafonu, otvorima ili drugim delovima prostora.
Posebna pažnja potrebna je kada se pukotina nalazi na nosivom zidu ili kada se uz nju uočavaju znaci širenja i deformacije. Takvu situaciju ne treba tretirati kao redovan problem boje ili gleta. Ako pregled ukaže na moguć konstruktivni problem, može biti potrebna konsultacija sa statičarem. Statičar procenjuje da li su potrebne dalje mere i kakav pristup je primeren konkretnom objektu.
Nije odgovorno unapred pretpostaviti obim problema niti preporučiti materijal bez uvida u stanje na licu mesta. Isto važi i za pukotine koje se pojave posle određenih radova ili događaja: kontekst je važan koliko i sam vidljivi trag.
Prvi sledeći korak kada postoji sumnja
Kada postoji sumnja, pravilan redosled je pregled, procena uzroka i stanja zida, eventualna stručna ili statička provera, pa tek onda plan radova. Materijal i metoda ne biraju se unapred, jer isti vizuelni trag može zahtevati različit pristup u zavisnosti od podloge i razloga zbog kojeg je nastao.
Ako se pokaže da su potrebni povezani građevinski radovi, praktično je njihovu koordinaciju voditi kroz jednog izvođača, uz uključivanje odgovarajućih stručnih provera kada su potrebne. Tako se širi obim radova, poput rekonstrukcije objekata, može planirati kao celina umesto da se vidljiva pukotina obrađuje izolovano od uzroka.
04Priprema zida: osnova za dobru sanaciju
Kada se na osnovu pregleda može pristupiti radovima, priprema ne počinje odmah nanošenjem kita ili mase za popunjavanje. Najpre se iz zone oštećenja uklanja sve što je labavo, ispucalo ili se odvaja od zida. To može obuhvatiti stare slojeve boje, gleta ili maltera koji više nemaju stabilno prijanjanje. Popunjavanje preko takve podloge može kratko sakriti liniju pukotine, ali ne rešava problem nestabilnog sloja ispod nje.
Nakon toga sledi pažljivo čišćenje prašine i sitnih ostataka, kako bi se moglo realno proceniti stanje podloge i obezbediti pravilno vezivanje narednih slojeva. Važno je utvrditi da li je površina čvrsta, suva i ujednačena ili se u okolini pukotine vide ljuštenje, omekšali malter, fleke ili drugi tragovi prethodnog oštećenja.
Ako je zid vlažan, ne treba ga samo površinski zatvoriti. Prvo se rešava uzrok prisustva vode ili zadržavanja vlage, a zid se, kada stanje to zahteva, ostavlja da se osuši pre nastavka sanacije. Redosled pripreme zato zavisi od vrste zida, zatečenog stanja, uzroka pukotine i metode koja će biti izabrana. Dobra priprema nije sporedna faza, već osnova da završni slojevi imaju stabilnu podlogu.
05Koji postupak sanacije odgovara vrsti pukotine
Ne postoji jedno sredstvo za svaku pukotinu. Kada se radi o manjem oštećenju završnog sloja, a pregled ne ukazuje na aktivnu vlagu, pomeranje ili dublji problem podloge, pukotina se može obraditi odgovarajućim kitom ili mortom u okviru pripreme za završne radove. Izbor materijala zavisi od podloge i sistema obrade, a ne samo od toga koliko je pukotina vidljiva na površini.
Injektiranje je drugačiji postupak i ne predstavlja rutinski odgovor na svaku liniju u zidu. Može se razmatrati kada stručna procena pokaže potrebu za radom u dubljim slojevima. Isto važi za armiranje staklenom ili čeličnom mrežicom: mrežica se ne postavlja automatski, već se bira prema zoni oštećenja, vrsti podloge i predviđenom sistemu sanacije.
| Zatečeno stanje | Šta se prvo proverava | Mogući pristup | Kada je potrebna dodatna procena |
|---|---|---|---|
| Manje oštećenje završnog sloja | Da li postoje aktivna vlaga, pomeranje ili dublji problem podloge | Odgovarajući kit ili mort u okviru pripreme za završne radove | Kada stanje nije ograničeno na završnu površinu ili postoje znaci aktivnog uzroka |
| Vlažna podloga, fleke, ljuštenje boje ili buđ | Izvor prodora ili zadržavanja vode | Najpre rešavanje uzroka vode ili vlage, zatim sušenje i obnova oštećene zone | Kada se utvrđuje uzrok vlage i stanje podloge |
| Pukotina koja se ponavlja, širi ili produžava | Da li postoji pomeranje podloge i kakvo je stanje oko pukotine | Plan sanacije nakon razjašnjavanja uzroka i pripreme podloge | Kada postoje ponavljanje, vlaga ili moguća pomeranja podloge |
| Pukotina sa sumnjom na problem konstrukcije ili na nosivom zidu | Položaj, promene, širenje, deformacije i stanje otvora | Metoda se ne bira unapred | Stručna procena i, po potrebi, konsultacija sa statičarem |
| Potreba za radom u dubljim slojevima | Stanje konstrukcije i podloge | Injektiranje se može razmatrati kada stručna procena pokaže potrebu | Kada pregled ukaže na potrebu za sanacijom u dubljim slojevima |
| Zona oštećenja i predviđeni sistem sanacije | Vrsta podloge i stanje zone oštećenja | Armiranje staklenom ili čeličnom mrežicom prema podlozi i sistemu sanacije | Kada se bira odgovarajući sistem sanacije nakon pregleda |
Tabela ili opis postupaka može pomoći da razumete logiku izbora, ali ne može zameniti pregled na licu mesta. Konačna metoda i obim radova zavise od uzroka, stabilnosti podloge i stanja celog zahvaćenog dela zida.
Zašto samo popunjavanje pukotine često nije dovoljno
Vizuelno zatvaranje pukotine i trajno rešavanje njenog uzroka nisu isto. Ako je pukotina povezana sa vlagom, pomeranjem podloge ili slojem koji se odvaja, novi materijal može ponovo ispucati bez obzira na to koliko uredno je nanet. Slično se dešava kada se preskoče čišćenje i uklanjanje nestabilnih delova.
Zato se materijal ne bira samo prema širini vidljivog otvora. Potrebno je sagledati da li je pukotina mirna ili se menja, kakva je podloga oko nje i da li postoje okolnosti koje bi mogle ponovo opteretiti obnovljenu površinu. Tek tada popunjavanje, eventualno armiranje ili drugi postupak imaju jasno mesto u planu sanacije.
06Završna obrada i sprečavanje ponovne pojave pukotina
Kada je podloga pripremljena i sanacioni slojevi izvedeni prema odabranom postupku, sledi završna obrada. Redosled zavisi od konkretnog sistema rada, ali najčešće podrazumeva dovoljno vremena za sušenje potrebnih slojeva, zatim brušenje radi ujednačavanja, gletovanje po potrebi, pripremu za bojenje i na kraju bojenje zida.
Cilj nije samo da pukotina nestane iz vidnog polja, već da obnovljena površina bude ravna i spremna za ujednačen moleraj. Ipak, ni kvalitetno brušenje, gletovanje ni nova boja ne mogu nadomestiti nerešenu vlagu ili uzrok zbog kog je došlo do pomeranja. Završni radovi dolaze na kraju procesa, ne umesto njegove dijagnostike.
Kod pukotina koje su ranije pokazivale promene, korisno je povremeno proveriti da li se linija ponovo nazire, produžava ili javlja na drugom mestu. Takođe, redovno obraćanje pažnje na fleke, kondenzaciju, ljuštenje boje i miris vlage može pomoći da se problem sa podlogom uoči pre nego što zahvati veći deo zida.
07Kada angažovati izvođača za pregled i sanaciju u Beogradu
Angažovanje izvođača je praktično kada ne možete pouzdano proceniti da li je reč o površinskom oštećenju ili kada pukotina zahteva više povezanih radova. Tok rada tada treba da bude jasan: pregled i dokumentovanje zatečenog stanja, razmatranje mogućeg uzroka, procena da li je potrebna dodatna stručna ili statička provera, priprema podloge, odgovarajuća sanacija i završna obrada.
Pristup sve iz jedne ruke posebno znači kada pukotina nije izolovan problem. Na primer, može biti potrebno uskladiti uklanjanje oštećenih slojeva, rešavanje vlage, zidarske popravke i molerske radove. Ako je sanacija deo šire adaptacije stana ili adaptacije kuće, koordinacija povezanih faza kroz jednog partnera olakšava planiranje radova kao celine.
Ponuda i rok ne mogu se odgovorno odrediti samo na osnovu fotografije ili jedne informacije o pukotini. Na obim utiču njen broj i dimenzije, stanje podloge, moguća potreba za sušenjem, armiranjem ili sanacijom dubljih slojeva, kao i obim završne obrade. Pregled na objektu je zato važan za plan koji odgovara konkretnom stanju prostora. Za početni korak možete zatražiti besplatnu procenu.
Pukotinu ne treba procenjivati samo prema tome koliko je upadljiva, niti je automatski prekrivati glet masom i bojom. Pripremite fotografije i zapažanja o tome da li se menja, a ako postoje vlaga, znaci kretanja ili sumnja da je zahvaćen nosivi zid, prvo tražite stručni pregled i plan sanacije. Više o kompletnim građevinskim radovima i mogućnostima organizacije radova možete pronaći na zvaničnoj internet stranici ARTROS Construction.

Ognjen Marković je rukovodilac projekata u firmi ARTROS i diplomirani građevinski inženjer. Piše iz prakse sa gradilišta u Beogradu o adaptacijama, rekonstrukcijama i radovima ključ u ruke.
